Na de start van de werken ontvangt u facturen van de aannemer. Maak voor elk perceel in het e-loket een betalingsdossier met één of meerdere betalingsaanvragen.
AGION berekent de subsidie en betaalt per betalingsaanvraag.
Lees meer over een vorderingsstaat aanmaken en facturen indienen in het e-loket.
Raadpleeg zeker ook de filmpjes over 'Hoe dien ik een factuur in?'.
AGION hanteert zes typen betalingsaanvragen:
Voor elke betalingsaanvraag laadt u de vorderingsstaat en de factuur op in het e-loket.
AGION controleert bij elke betaling de betalingsdocumenten en vergelijkt de vorderingsstaat met de factuur en met de naam van de aannemer uit de gunningsfase. Het bedrag van de vorderingsstaat en van de factuur moet exact overeenkomen. Is dit niet zo, dan vraagt AGION een correctie op. Facturen en vorderingsstaten van een aannemer die niet de gegunde aannemer van het perceel is, subsidieert AGION niet.
Let op:
Lees in deze rubriek hoe u uw betalingsdossier samenstelt.
AGION behandelt per perceel de betaling van de subsidie. Alle voorwaarden en vereisten voor de betaling van de subsidies gelden dus voor elk afzonderlijk perceel.
1.1 Welke documenten dient u in voor een eerste uitbetaling?
1.2 Welke documenten dient u in voor vervolgbetalingen?
1.3 Betalingen met tussenkomst van een andere instantie
1.4 Basisfacturen volgens offerte
De ingediende facturen bepalen het uiteindelijke subsidiebedrag.
Het maximum subsidieerbare bedrag aan basisfacturen is het netto subsidiabele bedrag bij gunning verhoogd met 2%.
Deze 2% is bedoeld voor onder andere:
AGION betaalt meerwerken en prijsherzieningen die zijn opgenomen in de basisfacturen uit tot 102% van de netto subsidiabele kostprijs die bij gunning wordt bereikt.
Kiest u om meerwerken en prijsherzieningen in te dienen op aparte bisfacturen en -vorderingsstaten? Dan kunnen deze in aanmerking komen voor bijkomende subsidies bovenop de 102% van de netto subsidiabele kostprijs bij gunning. In dat geval betaalt AGION ze pas uit bij de eindafrekening.
Maak vóór facturatie duidelijke afspraken met de aannemer. Staan de meerwerken of prijsherzieningen op de basisfactuur, dan komen ze niet meer in aanmerking voor extra subsidiëring bovenop de 102%. Na uitbetaling van de subsidie van de basisfactuur is geen rechtzetting of opsplitsing meer mogelijk.
1.5 Meerwerken
Voerde de aannemer extra werken uit die niet vermeld staan op de definitieve meetstaat bij offerte?
Let op: verhogingen van de vermoedelijke hoeveelheden voorzien in de offerte en wijzigingswerken op vraag van het school- of centrumbestuur komen niet in aanmerking voor subsidiëring als meerwerk. Deze posten dient u onder de basis facturen in.
Zonder duidelijke motivering keurt AGION het meerwerk af. Als AGION oordeelt dat het meerwerk voorzienbaar of niet noodzakelijk was, keurt AGION meerwerk af. Bij afkeuring ontvangt u geen bijkomende subsidies.
Let op: negatieve bedragen zijn niet mogelijk. Meerwerken zijn extra uitgevoerde werken en hebben altijd positieve bedragen.
Hoe meerwerken via aparte facturen indienen?
Voor meerwerken ingediend via aparte facturen laadt u volgende documenten op in het e-loket:
Beslist u om de meerwerken apart te factureren en zo in te dienen, dan kan u deze bij eindafrekening niet meer bij de basisfacturen plaatsen. Meerwerken ingediend via de basisfacturen kan u ook niet meer crediteren en indienen via aparte meerwerken.
1.6 Prijsherzieningen volgens de prijsherzieningsformule
U kan contractueel met de aannemer een prijsherzieningsformule overeenkomen om toe te passen op de uitgevoerde werken. Dit kan de stijgingen van de loonkosten en materiaalprijzen opvangen. Deze prijsherzieningen kunnen ook in aanmerking komen voor bijkomende subsidies bovenop de 102% van de netto subsidiabele kostprijs bij gunning, als u deze indient via aparte bisfactuur en bisstaat.
Let op: staat de prijsherziening op de basisfactuur vermeld, dan komt deze niet in aanmerking voor extra subsidiëring, maar zal de prijsherziening worden opgenomen in de basisfacturen. Na uitbetaling van de basisfactuur is geen rechtzetting meer mogelijk.
Beslist u om de prijsherzieningen apart te factureren en zo in te dienen, dan kan u deze bij eindafrekening niet meer bij de basisfacturen plaatsen.
Bij de prijsherzieningen via aparte bisfacturen laadt u volgende documenten op in het e-loket:
U laadt uw betalingsaanvraag met de bijhorende bewijsstukken op in het e-loket.
1.7 Meerwerken en prijsherzieningen in dossiers met aftoppingsbedragen of verkorte procedures
Is er een aftoppingsbedrag van toepassing in uw dossier? Dan blijft de subsidie beperkt tot dit maximum, ook voor afzonderlijk ingediende prijsherzieningen en meerwerken.
Bij dossiers via de verkorte procedure kan de subsidiabele kostprijs nooit hoger zijn dan het grensbedrag van 125 000 euro (exclusief btw). Dat geldt ook voor apart ingediende prijsherzieningen en meerwerken.
1.8 Minwerken
Minwerken zijn niet uitgevoerde posten van de gewone vorderingsstaten.
1.9 Facturen asbestverwijdering

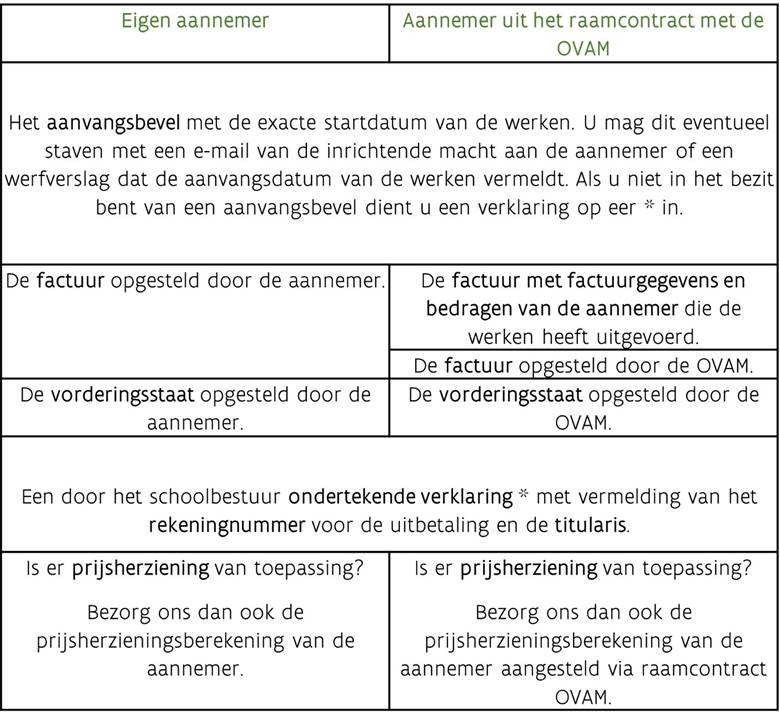

Bij de indiening van facturen voor asbestverwijdering is de indieningswijze afhankelijk van wie de werken uitvoerde.

Ga naar voltooiing van de werken en eindafrekening
AGION subsidieert niet de volledige kostprijs van het (bouw)project. Voor het eigen aandeel (30% of 40%) kan het school- of centrumbestuur van het vrij gesubsidieerd onderwijs een lening met AGION-waarborg aangaan.
Hoe werkt het?
Na de definitieve eindafrekening kan u, als er nog leningssaldo beschikbaar is, een bijkomende lening aangaan.
Vrijgave van het krediet
Meer informatie over het afsluiten van een lening
Investeert u in energiebesparende maatregelen? Maak dan gebruik van de renteloze energielening! Deze lening financiert het deel van de energiebesparende ingrepen waarvoor u geen subsidie ontvangt binnen uw regulier subsidiedossier. Zowel scholen van het vrij als van het officieel gesubsidieerd onderwijs kunnen gebruik maken van de renteloze energielening.
